网络进度计划软件的定义与功能

网络进度计划软件的定义与功能

网络进度计划软件是一种专业的项目管理工具,用于规划、跟踪和控制项目进度。这类软件通过图形化界面展示项目任务之间的逻辑关系和时间安排,帮助项目经理制定科学合理的项目计划。

主要功能包括创建甘特图、关键路径法(CPM)分析、资源分配与优化、进度监控和报告生成。软件能够自动计算项目总工期,识别关键任务,并预测潜在延期风险。

现代网络进度计划软件通常支持多人协作,实时更新项目状态,并能与成本管理、风险管理等其他模块集成。通过可视化展示和数据分析,它使复杂项目变得易于管理,提高团队效率,确保项目按时交付。

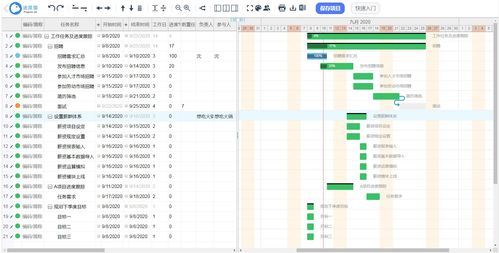

网络进度计划软件在项目管理中的作用

网络进度计划软件在项目管理中的作用

网络进度计划软件在项目管理中扮演着至关重要的角色,它能够帮助项目经理有效规划、监控和控制项目进度。通过可视化展示项目任务之间的逻辑关系和依赖性,该软件使团队能够清晰地识别关键路径和潜在瓶颈,从而优化资源配置。

这类软件支持甘特图、PERT图等多种进度展示形式,使项目进度一目了然。它们还能实时跟踪任务完成情况,自动计算进度偏差,并提供预警功能,帮助项目经理及时调整计划以应对变化。

网络进度计划软件促进了团队协作,使所有成员都能访问最新进度信息,减少沟通成本。它还能生成各种报告,支持决策制定,提高项目透明度和可追溯性,最终确保项目按时按质完成。

网络进度计划软件的主要特点

网络进度计划软件的主要特点

网络进度计划软件的行业应用案例

在建筑行业,某超高层办公楼项目采用网络进度计划软件进行全周期管理,通过将地基施工、主体结构、装修装饰等200余个工序录入系统,软件自动计算关键路径为18个月,较传统人工排期缩短2个月。同时,软件实时跟踪混凝土浇筑、钢结构安装等工序的延误情况,当某区域钢筋绑扎延迟3天时,系统自动预警并提示调整后续模板支护工序,避免了总工期进一步延误。

IT领域中,某电商平台开发项目借助网络进度计划软件管理敏捷开发流程,将需求分析、前端开发、后端开发、测试、部署等阶段拆解为56个任务,设置依赖关系后,软件动态生成甘特图与燃尽图。当测试阶段因Bug数量超预期停滞时,团队通过软件快速调整资源分配,将2名开发人员从新功能开发调至Bug修复,使整体上线时间仅延迟1天。

制造业场景下,某汽车工厂生产线改造项目使用网络进度计划软件优化工序顺序,原计划中设备采购与厂房改造存在30天重叠,软件通过资源冲突检测功能,调整为设备提前15天进场安装,与厂房改造并行,最终使改造周期从120天压缩至90天,节省设备仓储成本约50万元。

大型活动策划领域,某音乐节筹备中,网络进度计划软件整合场地搭建、艺人彩排、安保部署、宣传推广等120项任务,设置艺人到场时间与设备进场的时间窗口约束,自动规避舞台搭建与艺人彩排在同一区域的冲突。活动期间,软件实时监控各环节进度,当某舞台灯光调试延迟1小时,系统立即提示将次日艺人采访环节提前,确保整体流程按计划推进。

网络进度计划软件的发展趋势与挑战

网络进度计划软件正朝着智能化方向快速发展,AI算法的深度应用使其能自动分析项目数据,优化进度逻辑并预测潜在风险,通过机器学习识别历史项目中的常见延误因素,提前生成预警方案。同时,云端化成为主流趋势,软件支持多终端实时访问与数据同步,团队成员可随时随地查看进度、更新任务,打破地域限制,提升协作效率。协同功能不断强化,多人实时编辑、权限分级管理及版本自动保存等功能,让跨部门协作更顺畅,而可视化技术的升级,如3D动态甘特图、交互式网络图,也让进度状态更直观易懂。

尽管发展迅速,网络进度计划软件仍面临诸多挑战。数据安全是首要问题,云端存储虽便利,但数据泄露风险增加,需加强加密技术与权限管控。复杂项目适配能力不足,面对多维度约束(如资源分配、多任务并行)时,软件可能难以处理资源冲突或动态调整需求,导致计划执行偏差。用户体验设计也需优化,部分软件功能过于复杂,新手用户上手门槛高,简化操作流程与提供智能引导成为关键。同时,与其他项目管理工具(如BIM、ERP系统)的技术整合难度较大,数据格式不兼容、接口标准不统一等问题,影响了软件在复杂项目中的应用广度。
